深耕細作篤前行,一朝收獲終有成 --雙溪口水庫工程項目封拱灌漿順利結束

來源:第六分公司 作者:孔銳 發布日期:2023-12-31 瀏覽次數:2404

        “屏漿時間已到,七層12灌區灌漿結束”,隨著對講機里傳來嘹亮的指令聲,杭州市臨安區雙溪口水庫工程封拱灌漿工作全部順利結束。雙溪口水庫工程常態混凝土重力拱壩壩高74.5米,封拱灌漿共七層劃分68個灌區。封拱灌漿工作于2023年2月11日順利啟動,至3月底完成一層~四層灌漿,2023年12月5日~12月28日完成五層~七層灌漿。在灌漿施工過程中壩體溫度、橫縫張開度、混凝土齡期、蓋重、相鄰灌區灌漿間隔時間等重要技術指標均符合設計及規范要求,經自檢、抽檢、平行檢測質量檢查全部合格。

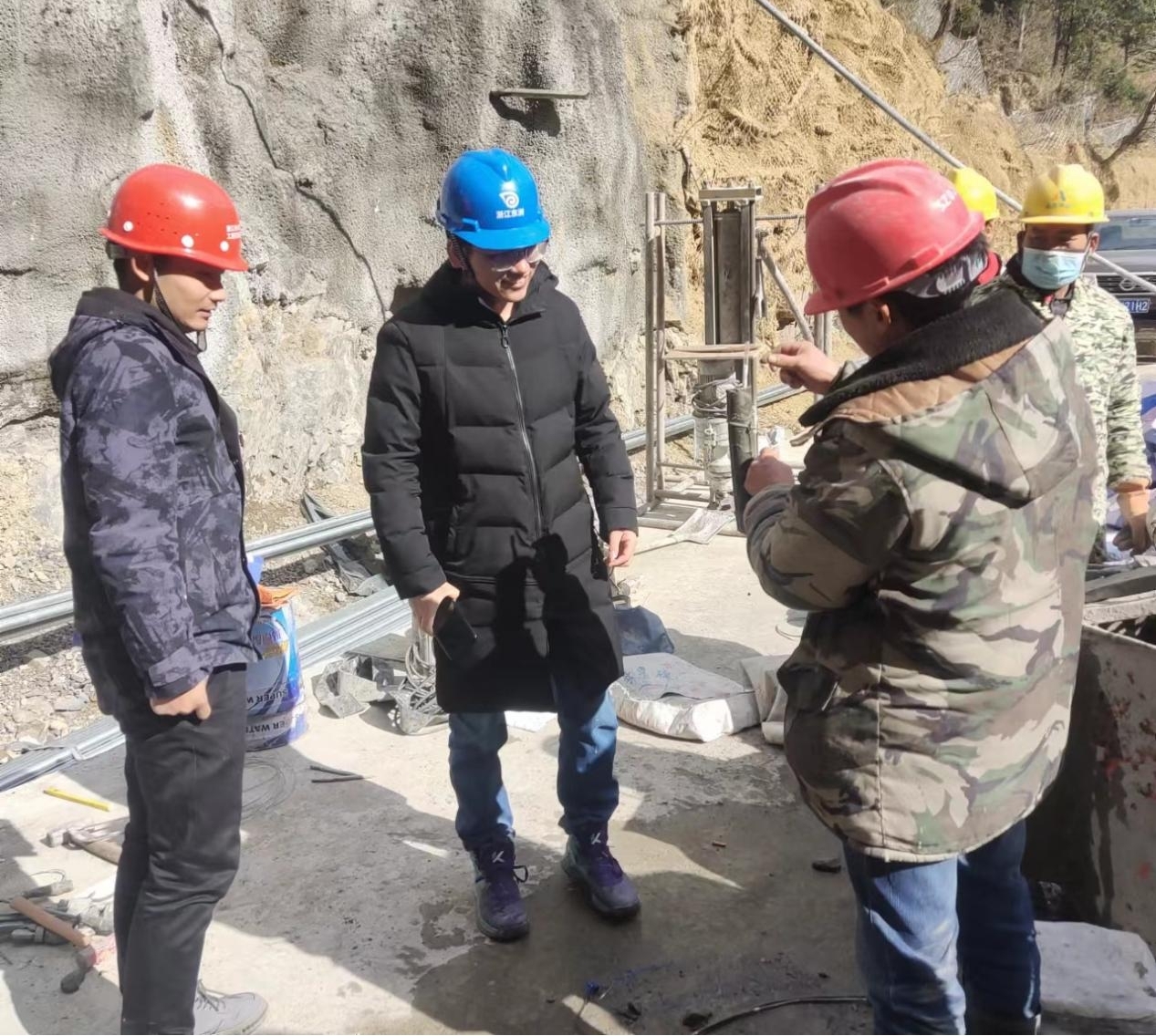

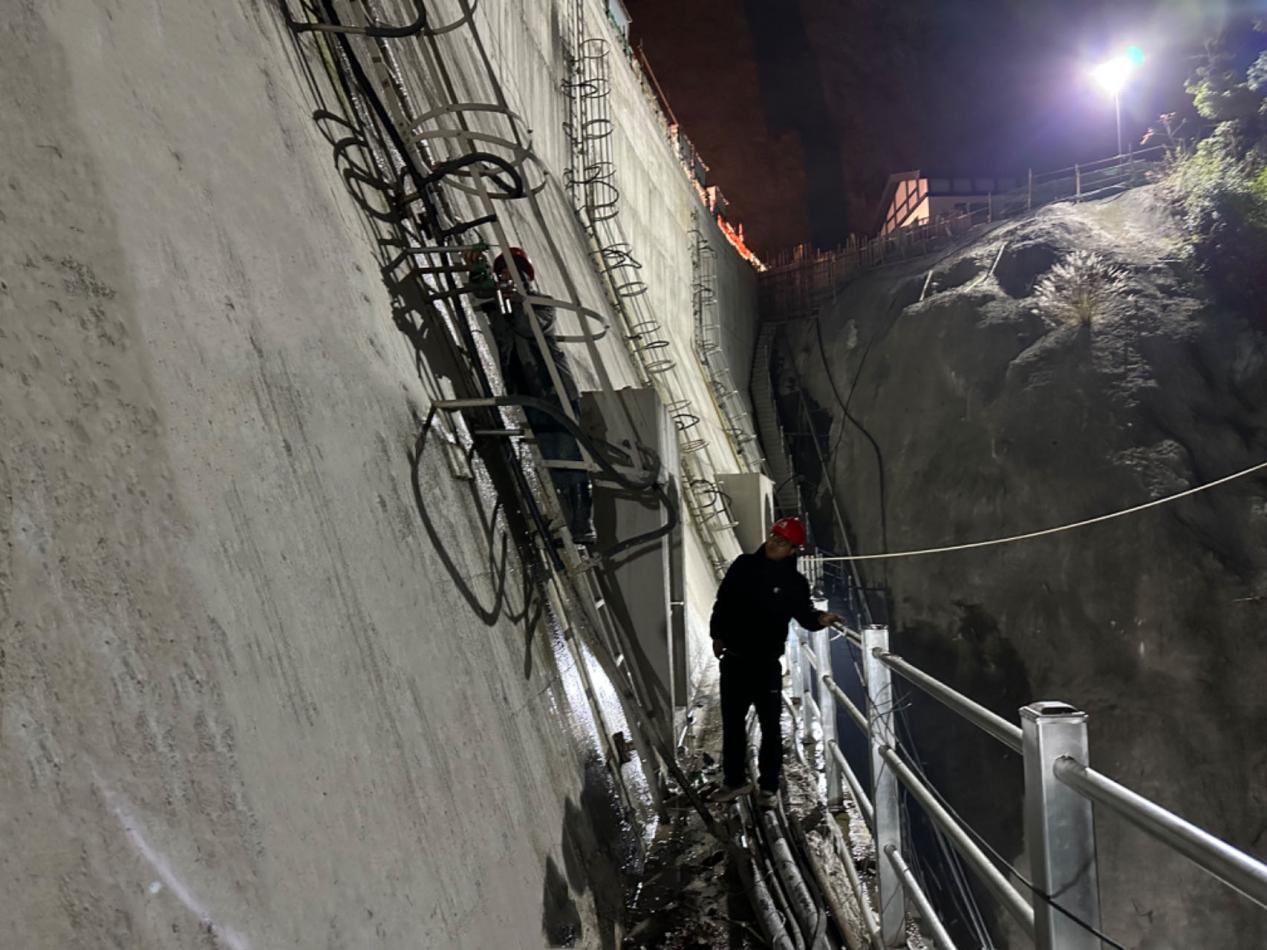

        雙溪口水庫工程全體職工圍繞封拱灌漿工作投入大量精力,克服種種困難,緊抓寒冬有利降溫條件,充分利用先進的制冷水設備,使得壩體溫度平緩降至14.5℃,從而贏得灌漿條件,保質保量的完成壩體封拱灌漿工作。更為重要的是,為接下來雙溪口水庫下閘蓄水驗收工作順利開展奠定了基礎,同時積累了寶貴的常態混凝土拱壩灌漿施工經驗。
